Długość odcinka14,839 km
-
WykonawcaBUDIMEX S.A.
-
Data podpisania umowy z wykonawcą24.05.2024
-
Czas realizacji39 miesięcy
-
Planowany termin zakończenia prac31.07.2028r.
-
Wartość umowy na realizację538 050 252,90 zł brutto

Opis inwestycji
Celem inwestycji jest budowa nowego odcinka drogi ekspresowej S10 o długości 14,839 km na trasie Szczecin – Piła na odcinku 6, węzeł Łowicz Wałecki (z węzłem) – węzeł Piecnik (bez węzła)”
Zadania
Zadanie polega na zaprojektowaniu, uzyskaniu wszelkich niezbędnych opinii, uzgodnień, pozwoleń i prawomocnych decyzji administracyjnych, budowie w/w odcinka oraz uzyskaniu decyzji o pozwoleniu na użytkowanie.
W zakres zamówienia wchodzi wykonanie wszystkich prac niezbędnych do prawidłowego funkcjonowania drogi ekspresowej.
Cele
- budowę drogi ekspresowej S10, odcinek 6, węzeł Łowicz Wałecki (z węzłem)- węzeł Piecnik (bez węzła)
- węzły drogowe: Łowicz Wałecki, Mirosławiec ,
- przebudowę istniejących dróg w zakresie kolizji z drogą ekspresową, przy czym w przypadku drogi krajowej nr 10 wymaga się zachowanie jej ciągłości poprzez przebudowę do klasy technicznej min. G ( w zakresie łuków poziomych i pionowych w trudnych warunkach dopuszcza się parametry jak dla klasy techniczną Z ) przy czym w przypadku drogi krajowej nr 10 wymaga się zachowania jej ciągłości poprzez przebudowę do klasy technicznej min. G (w zakresie łuków poziomych i pionowych w trudnych warunkach dopuszcza się parametry jak dla klasy techniczną Z),
- budowę dróg innych niż droga ekspresowa w tym zmiana przebiegu istniejących dróg, w celu przywrócenia naruszonych połączeń drogowych lub zapewnienia dojazdu do nieruchomości,
- budowę jezdni dodatkowych, zlokalizowanych w pasie drogowym drogi ekspresowej
- budowę lub/i przebudowę infrastruktury dla pieszych i rowerzystów,
- w przypadku skrzyżowania drogi krajowej z linią kolejową – skrzyżowania należy wykonać zgodnie z obowiązującym rozporządzeniem w sprawie warunków technicznych jakim powinny odpowiadać skrzyżowania linii kolejowych oraz bocznic kolejowych z drogami i ich usytuowanie,
- przejazdy awaryjne oraz wjazdy awaryjne na drogę ekspresową,
- pasy technologiczne,
- obiekty inżynierskie w ciągu drogi ekspresowej i w ciągu dróg krzyżujących się z drogą ekspresową,
- system odwodnienia terenu, w tym urządzenia odwadniające korpus drogowy: rowy drogowe, kanalizację deszczową, urządzenia podczyszczające, zbiorniki retencyjne, retencyjno-infiltracyjne i inne,
- urządzenia ochrony środowiska, w szczególności: zabezpieczenia akustyczne, przejścia dla zwierząt, przepusty ekologiczne wraz z ogrodzeniem ochronno–naprowadzającym, ekrany ochronne dla nietoperzy, nasadzenia zieleni kompensacyjnej, ekotonowej i ogrodzenie drogi ekspresowej, ekrany przeciwolśnieniowe, urządzenia ochronne dla nietoperzy, zbiorniki zastępcze dla płazów.
- usunięcie z terenu budowy i utylizacja wszelkich zidentyfikowanych roślin będących inwazyjnymi gatunkami obcymi,
- usunięcie z terenu budowy i utylizacja zidentyfikowanych we wcześniej opracowanej dokumentacji odpadów,
- infrastrukturę dla potrzeb obiektów przy drodze ekspresowej zlokalizowanych w ciągu drogi ekspresowej w tym: sieci energetyczne zasilające i oświetleniowe, sieci wodociągowe, sieci i urządzenia oczyszczające ścieki, kanalizację deszczową wraz z urządzeniami podczyszczającymi i inne,
- przebudowę kolidujących urządzeń i sieci istniejącej infrastruktury pod i nadziemnej: urządzeń teletechnicznych i energetycznych, sieci wodociągowych, kanalizacji deszczowej i odprowadzającej ścieki, sieci gazowych, urządzeń melioracyjnych i hydrologicznych, urządzeń kolejowych i innych,
- wyburzenia budynków i obiektów budowlanych, rozbiórkę elementów dróg, przepustów i innych,
- sieć teletechniczną na potrzeby Zamawiającego,
- oświetlenie drogowe,
- organizację ruchu, w tym urządzenia bezpieczeństwa ruchu drogowego oczyszczenie i udrożnienie istniejących urządzeń melioracyjnych i odbiorników w zakresie zapewniającym skuteczne odprowadzenie wody z pasa drogowego,
- wzmocnienie podłoża gruntowego i zapewnienie stateczności skarp wykopów i nasypów w zakresie dostosowanym do warunków gruntowo-wodnych
Rezultaty
Budowa drogi ekspresowej nr S10 jest inwestycją o znaczeniu krajowym, jest przewidziane do realizacji w perspektywie finansowej UE 2021-2027 oraz znajduje się na liście inwestycji wymienionych w załączniku nr 1do PBDK 2030 (z perspektywą do 2033) stanowiącej załącznik do Uchwały nr 253/2022 Rady Ministrów z dnia 13 grudnia 2022r.
Zastosowanie ekranów akustycznych w celu zabezpieczenia terenów mieszkalnych narażonych na zwiększoną emisję hałasu powinno w znacznej części wyeliminować uciążliwości akustyczne spowodowane poprowadzeniem drogi ekspresowej.
Dla kierowców przejazd przez drogę ekspresową będzie korzystny ze względu na skrócenie czasu przejazdu i podniesienie bezpieczeństwa na drodze poprzez zmniejszenie liczby skrzyżowań i zlikwidowanie bezpośrednich wjazdów na drogę z pól i posesji.
Uspokojenie ruchu w miejscowościach podniesie komfort mieszkańców i zwiększy ich bezpieczeństwo.

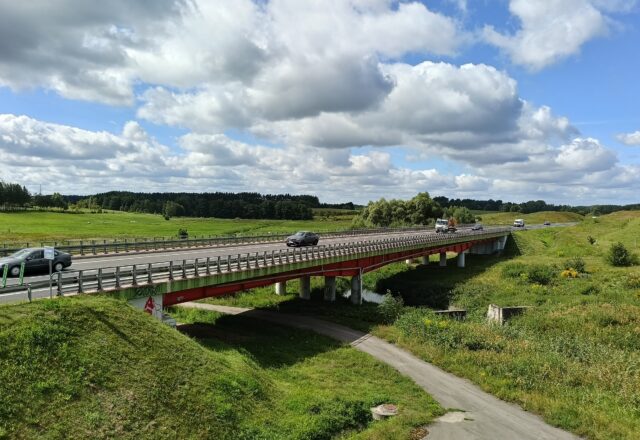

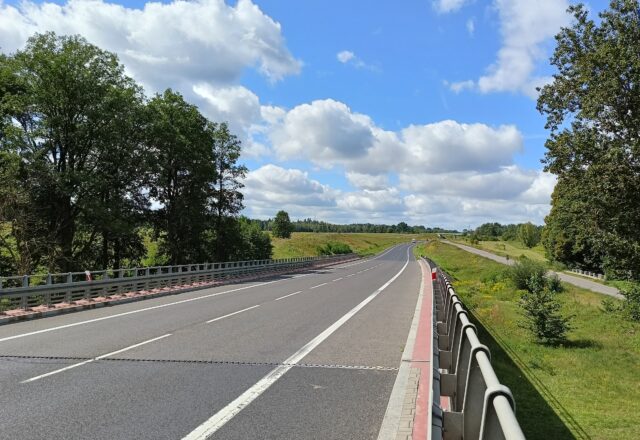

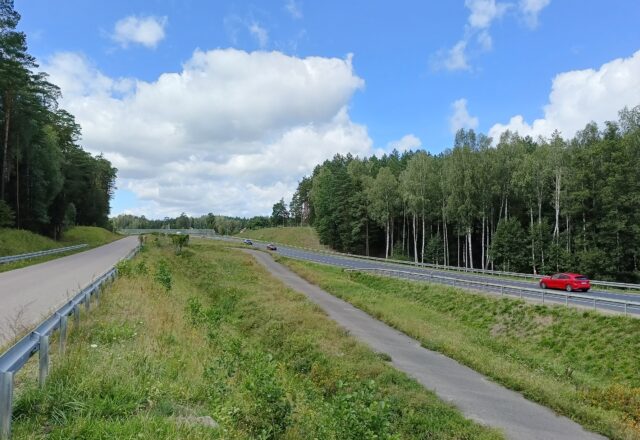

Aktualności
Zadanie zostało podzielone na 2 Etapy: Etap Projektowania i Etap Realizacji.
Założenia terminowe:
- 17 miesięcy projektowania (w toku)
- 32 miesiące realizacji robót
- 15 miesięcy przeglądów i rozliczeń
